今天(6.17)早8:00至8:30,山东高速烟台发展公司的嘉宾做客烟台广播电视台《民生热线》节目直播间,通过热线电话6251234现场解答市民提问。

网友提问:荣乌高速最新进展?修高速期间蓬莱大柳行到大辛店区间车辆很多,易发生事故。
山东高速烟蓬公司工程处处长董超:荣乌高速烟蓬段计划工期36个月,自2024年4月开始施工。
经项目参建单位共同努力,机场收费站至蓬莱枢纽段计划2025年6月底前开通运营(双向八车道),开通后可有效改善蓬莱、栖霞、龙口至机场收费站路段交通状况。
剩余路段按照施工计划正全力推进。
网友提问:威青高速烟台段,有一段是水泥路面,车子跑起来很颠簸,有改造计划吗?
山东高速烟台发展公司副总梁伟:威青高速公路是在原乳即一级公路的基础上进行高速化改造而成的。由于部分路段为软基地质条件,所以建设时期采用了水泥混凝土刚性路面设计。
为进一步提升通行服务品质,近年来我们多次组织对该段路面进行专项维修。

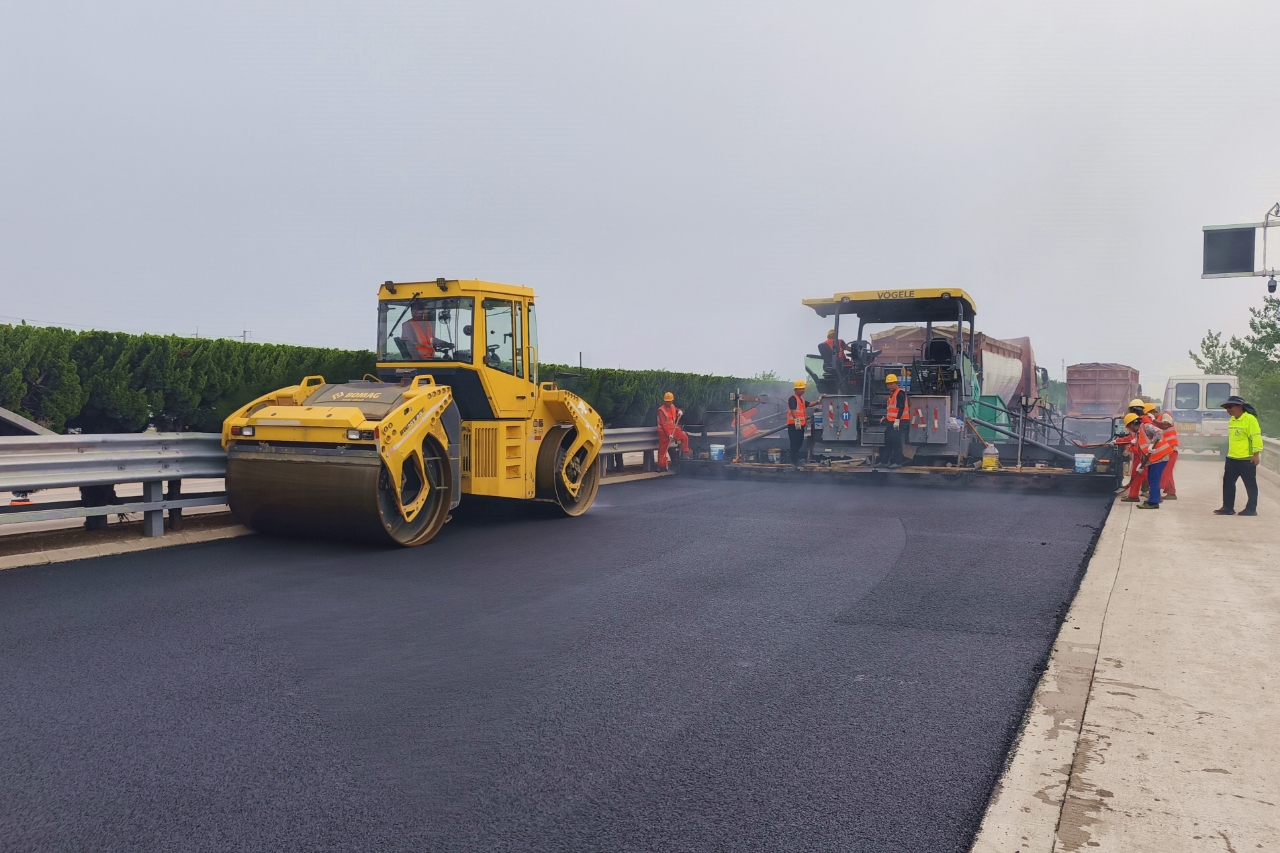

2017年,特别邀请了王复明院士领导的养护团队,对水泥路面进行了注浆工程;2023年对水泥路面实施了4公里的水泥路面改沥青路面的“白改黑”改造试验段。经检测分析,今年我们安排对行车较为颠簸的17.4公里水泥路面进行“白改黑”大面积施工。
该工程目前正在加快实施中,预计6月30日完成,届时该段路面的行车舒适性将得到极大提升。

主持人:今年烟台高速公路都有哪些路段需要维修?
山东高速烟台发展公司副总梁伟:今年我公司实施养护工程14项,计划投入资金1.7亿元。主要对烟台境内的沈海高速福山、栖霞境,荣乌高速莱州、龙口境,威青高速海阳、莱阳境3条高速部分路段共168.8公里路面进行维修;对荣乌、威青、蓬栖3条高速的部分桥梁进行维修。
通过综合采取措施,确保6月底前完成今年路面养护维修主体施工。

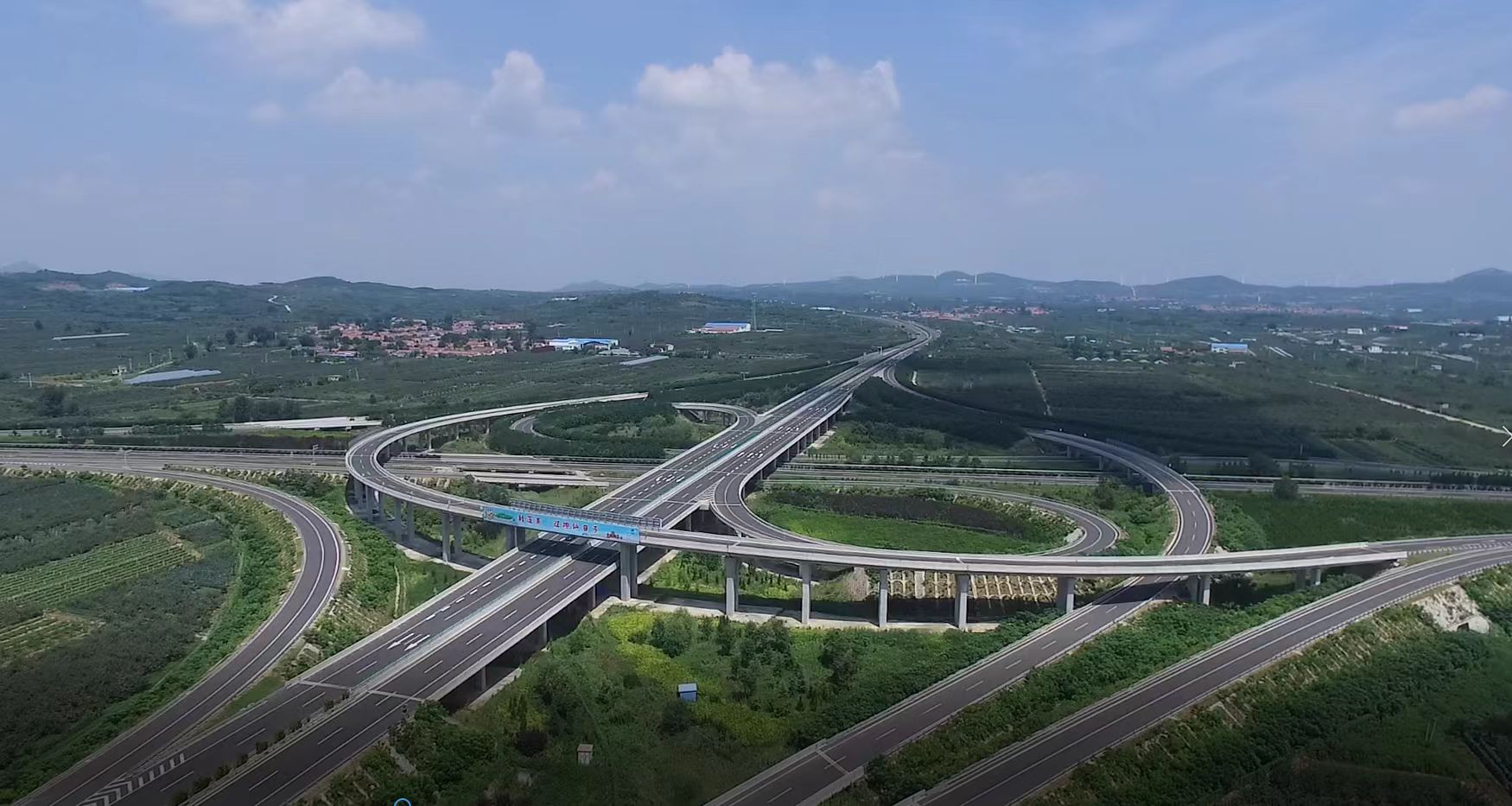

蓬栖高速丰粟立交
网友提问:建议抓紧把福山收费站扩宽,这里总是堵车。
山东高速烟台发展公司副总梁伟:福山收费站的迁建工作,2023年就已经开始了。8个项目已经招标,并且土地办理包括规划许可已经完成。但是2023年的10月份,福山区政府考虑到区域内的长远发展,提出了该段改扩建提升改造新的要求。目前,正在与地方政府进行进一步的协调协商。
