作为烟台首个央企总部项目,国家电投核能总部运营中心的建设进展一直备受关注。当前,项目关键的供电配套土建施工正全速推进。

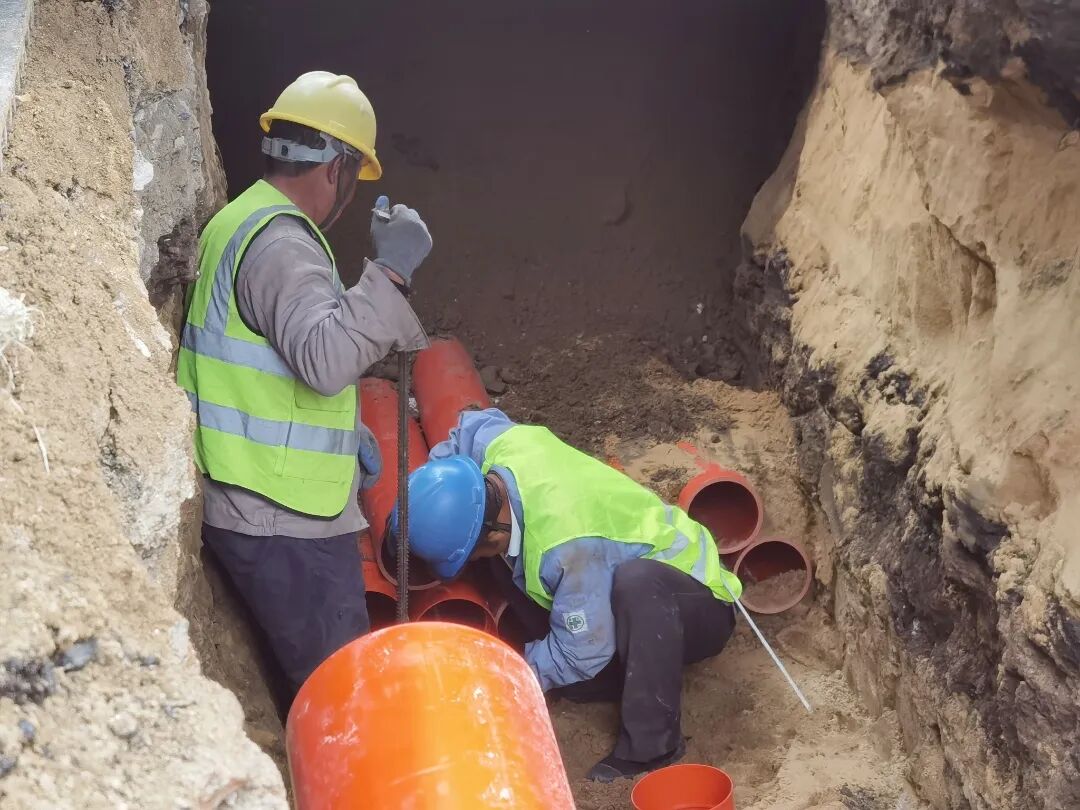

在施工现场,记者看到,机械轰鸣、人员忙碌,测量放线、路面破除、渣土清运等各项工序稳步推进,为项目整体顺利投产筑牢供电配套基础。
据了解,国家电投核能总部运营中心是烟台重点打造的核能产业核心项目,总投资8亿元,建筑面积5.6万平方米,规划布局总部办公、核能产业研发、生产监控调度、核能工程监控指挥、新能源监控“五大中心”,计划于2026年5月正式投产使用。作为项目落地见效的关键环节,供电配套土建工程的推进速度,直接关系着整体建设进度。
烟台市建投电力工程有限公司国电投配电项目负责人董云龙在现场介绍:“工程为双电源外线,总长1.8公里,第一电源900米,其中400米需要破路施工。地下管线复杂、车流量大,施工难度很高。”他告诉记者,目前已完成大悦城西出口180米路段的施工,正全力推进大悦城西出口至港湾大道段土建施工,确保4月12日完成第一电源土建全线贯通。

此次供电配套施工覆盖北马路、海港路(大悦城西侧)、港湾大道等城市核心主干道,周边紧邻烟台火车站与繁华商圈,日常车流量、人流量极大,施工建设与市民出行的矛盾较为突出。面对这一难题,芝罘区住建局统筹施工力量,优化施工方案,组织施工队伍轮班作业、昼夜奋战。
“按照项目用电需求,4月20日要实现首路正式电供电,我们必须在4月15日完成供电土建施工,为后续电气施工预留充足时间。”芝罘区住建局工程监督科科长王飞说道。针对核心路段施工难题,实行“夜间施工、白天恢复”模式——每晚9点到次日凌晨5点施工,清晨及时清理现场、恢复路面,保障早高峰通行;其他路段则24小时不间断施工。
目前,在市区两级城管、交警及区滨海指挥部等相关部门支持下,北马路、海港路破路施工已完成约80%,供电配套土建施工正按节点稳步推进。“我们会全力以赴赶工期,确保按时完成建设任务。”王飞说道。
